中国科学院临床研究医院项目钢结构高空连廊圆满封顶
发布日期:2024-12-11 浏览次数:103
近日,公司精心打造的“空中走廊”——中国科学院临床研究医院建设项目钢结构高空连廊,在项目部历时49天的日夜努力下顺利封顶。
高空连廊钢结构体量800余吨,建筑高度66.55~97.65米,钢桁架连廊共分成 12 榀桁架,其中4榀封头悬挑桁架,8榀连体桁架,主要构件分为截面为 H700*400*35*40 的上下弦杆,H400*400*40*40的竖腹杆和斜腹杆,桁架区段间的钢框架结构主要构件分为 H700*300*20*20 的钢梁以及截面为H450*400*40*40 的钢柱,连廊桁架构件材质均为 Q390B,桁架区段间的钢框架材质为 Q355B。共8层,连接两侧高层建筑,凌空飞架,气势磅礴。

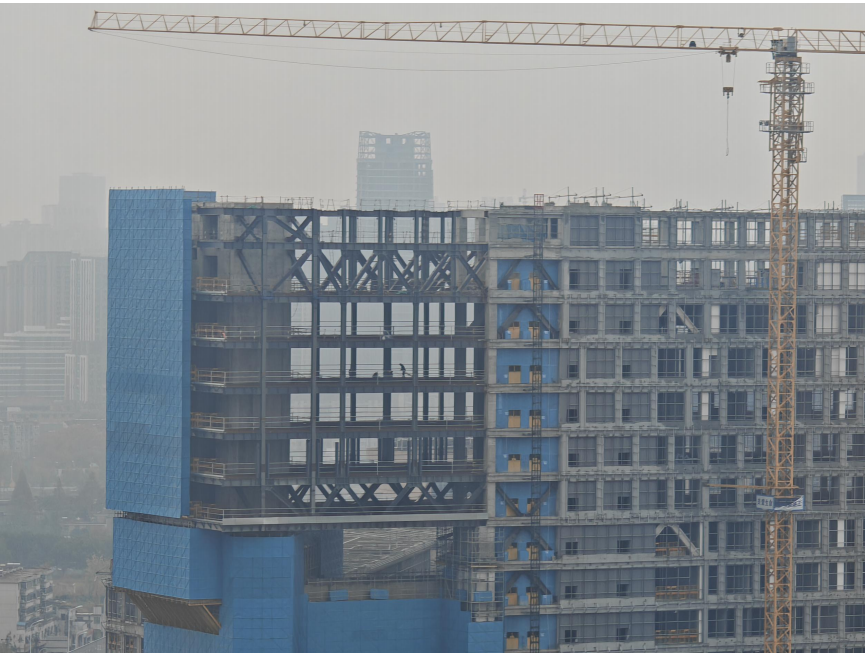

高空连廊区域图
由于本项目位于合肥市中心,场地极其有限,建筑红线距离建筑物边仅28米,顶升、提升等措施均无法实施,只能采用高空散装的施工方案,从吊车选型、占位、施工过程模拟,反复打磨三个月,最终选用320吨履带吊,采用“地面分段拼装、分片高空散装、错层阶梯施工”才得以解决场地狭小的难题。并一次性通过专家论证。
作为合肥市重点工程,高空连廊施工过程中安全风险大,施工过程中,项目部要接受第三方巡查单位2天一次的专项检查频率。同时需响应总包及业主工期要求,方案工期三个月,总包要求工期两个月,实际工期42天吊装完成,履带吊撤场,49天焊接完成。提前完成施工节点,展现了属于公司的质量与速度,得到了各方的一致认可。

同时本项目施工过程中采用了多种新技术:三维扫描虚拟预拼装技术、高空桁架施工安装智能监测技术。为项目的质量安全保驾护航。

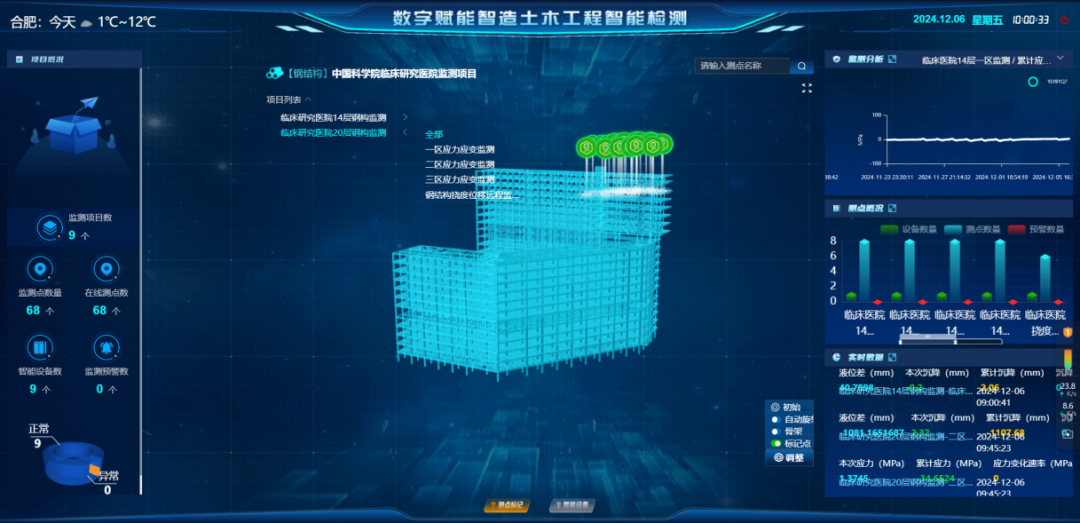

全过程施工应力应变及位移监测
项目的顺利实施,离不开各参建单位的配合支持,49天的日夜兼程,展现出来的不仅是履约精神和专业技术,更有那股不屈不挠、精益求精的精神。公司将秉承服务客户的态度,以精湛的专业技术优秀的央企品质服务社会。
